  • Fotowoltaika - Jak dobrać moc i uniknąć kosztownych błędów?

Fotowoltaika - Jak dobrać moc i uniknąć kosztownych błędów?

Sebastian Górski

Sebastian Górski

|

14 kwietnia 2026

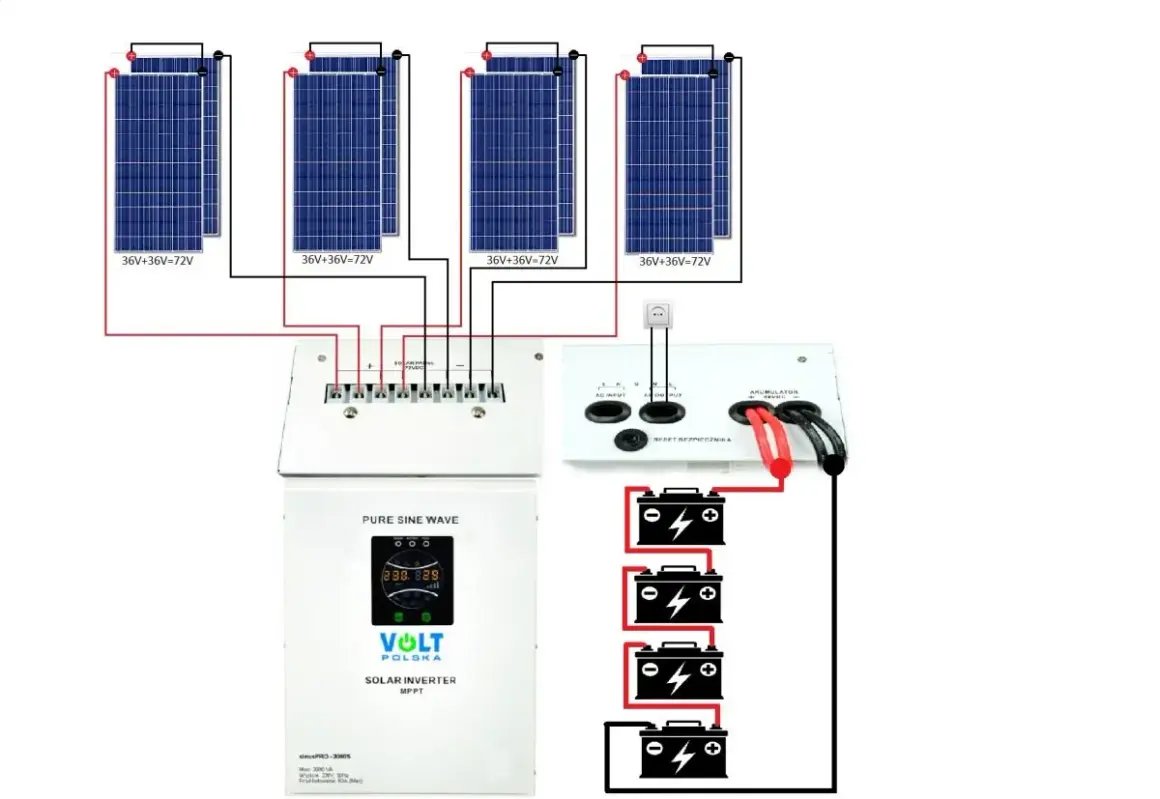

Schemat instalacji PV: panele słoneczne, regulator ładowania, falownik i akumulatory.
Dobrze zaprojektowana instalacja PV potrafi realnie obniżyć rachunki, ale tylko wtedy, gdy moc, miejsce montażu i sposób rozliczania są dopasowane do domu, a nie do katalogu. W praktyce liczą się nie tylko panele, lecz także falownik, profil zużycia energii, zacienienie i formalności przy przyłączeniu. Poniżej rozkładam temat na czynniki pierwsze: od budowy systemu, przez dobór mocy i koszt, aż po montaż oraz najczęstsze błędy.

Najważniejsze rzeczy, które warto wiedzieć przed inwestycją w fotowoltaikę

  • Najpierw dobieram moc do zużycia - przeciętne gospodarstwo domowe zwykle potrzebuje 4-8 kWp, ale pompa ciepła i samochód elektryczny szybko podnoszą zapotrzebowanie.
  • Autokonsumpcja ma większe znaczenie niż sama produkcja - im więcej prądu zużywasz na miejscu, tym lepiej działa rozliczenie net-billing.
  • Montaż na dachu zwykle jest prostszy niż na gruncie - tańszy, szybszy i mniej kłopotliwy formalnie, o ile dach jest w dobrym stanie.
  • Cień i zły kąt ustawienia potrafią zjeść sporą część zysku - jeden słaby element projektu psuje efekt całego systemu.
  • Przy większej mocy dochodzą dodatkowe wymogi ppoż. - dla instalacji powyżej 6,5 kW trzeba uwzględnić formalności przeciwpożarowe.

Dwóch pracowników montuje panele fotowoltaiczne na dachu. Instalacja PV postępuje, zbliżając się do zielonej energii.

Jak działa system PV i z czego się składa

W praktyce opisuję to zawsze w prosty sposób: moduły zamieniają energię promieniowania słonecznego na prąd stały, falownik przekształca go w prąd zmienny, a dom zużywa go na bieżąco albo oddaje nadwyżkę do sieci. W Polsce większość domowych układów działa jako mikroinstalacje prosumenckie, czyli systemy służące przede wszystkim własnym potrzebom energetycznym.

Element Co robi Na co patrzę przy wyborze
Moduły fotowoltaiczne Produkują prąd stały ze światła Moc jednostkowa, sprawność, gwarancja produktu i mocy, odporność na warunki atmosferyczne
Falownik, czyli inwerter Zamienia prąd stały na zmienny i zarządza pracą systemu Rodzaj falownika, liczba MPPT, kompatybilność z magazynem energii, serwis
Konstrukcja montażowa Stabilizuje moduły na dachu lub gruncie Materiał, odporność na korozję, dopasowanie do pokrycia i obciążenia wiatrem lub śniegiem
Zabezpieczenia DC i AC Chronią instalację i domową elektrykę Ochronniki przepięć, rozłączniki, uziemienie, poprawność projektu elektrycznego
Liczniki i monitoring Pokazują produkcję, zużycie i oddawanie energii Aplikacja, czytelność danych, możliwość analizy autokonsumpcji
Magazyn energii Przechowuje nadwyżki na później Pojemność, liczba cykli, kompatybilność z falownikiem, realna opłacalność

Jeśli mam wskazać jeden termin, który warto rozumieć bez wchodzenia w techniczne detale, to jest nim string - czyli łańcuch połączonych modułów, który pracuje jako jeden obwód. Od sposobu spięcia paneli zależy nie tylko uzysk, ale też to, jak system znosi częściowe zacienienie i różnice w kierunku dachu. Kiedy rozumiem już budowę systemu, łatwiej ocenić, jakiej mocy naprawdę potrzebuję, zamiast kupować zestaw na wyrost.

Jak dobrać moc do realnego zużycia energii

Ja zaczynam zawsze od rachunków, nie od metrażu dachu. W polskich warunkach 1 kWp daje zwykle około 900-1100 kWh rocznie, więc dom zużywający 4500 kWh często kończy z instalacją rzędu 4,5-6 kWp, a przy pompie ciepła albo ładowaniu auta elektrycznego ten zakres rośnie.

Roczne zużycie energii Orientacyjna moc systemu Kiedy to ma sens
3000-4000 kWh 3-4,5 kWp Mały dom, mieszkanie z dużym udziałem energii własnej, bez ogrzewania elektrycznego
4000-6000 kWh 4,5-6,5 kWp Typowy dom jednorodzinny z normalnym zużyciem prądu
6000-8000 kWh 6-8 kWp Dom z większą liczbą domowników, pompą ciepła lub intensywniejszym wykorzystaniem energii
8000+ kWh 8-10 kWp i więcej Duży budynek, ogrzewanie elektryczne, EV, większe zużycie dzienne

Przewymiarowanie bywa równie kosztowne jak zbyt mała instalacja, tylko z innego powodu. Za duży system nie pracuje efektywniej, jeśli energia trafia do sieci w godzinach niskiej ceny, a użytkownik zużywa ją dopiero wieczorem. Według Ministerstwa Klimatu i Środowiska w net-billingu najbardziej opłaca się maksymalna autokonsumpcja, czyli bieżące wykorzystanie energii na miejscu. Dlatego przy doborze mocy zawsze pytam nie tylko o zużycie roczne, ale też o to, kiedy dom pobiera prąd. To naturalnie prowadzi do kolejnego pytania: gdzie taki system najlepiej zamontować.

Gdzie montaż daje najlepszy efekt

Najlepszy uzysk zwykle daje dach skierowany na południe, z niewielkim odchyleniem od idealnego kąta, ale w praktyce liczy się cały pakiet: nośność konstrukcji, cień z kominów i drzew, dostęp serwisowy oraz stan pokrycia. Jeśli dach wymaga remontu, rozsądniej zrobić go przed montażem niż rozbierać moduły po kilku latach.

Miejsce montażu Plusy Minusy Kiedy wybieram ten wariant
Dach skośny Najczęściej najtańszy i najszybszy montaż Ograniczenia wynikające z kształtu dachu i zacienienia Gdy dach jest zdrowy, nośny i ma sensowną orientację
Dach płaski Łatwiej ustawić optymalny kąt modułów Potrzeba dodatkowej konstrukcji lub balastu Gdy budynek ma dużą powierzchnię i wolną przestrzeń
Grunt Największa swoboda ustawienia i łatwiejszy serwis Wyższy koszt, zajęty teren, więcej robót ziemnych Gdy działka jest duża albo dach nie nadaje się do wykorzystania
Elewacja Możliwa tam, gdzie dach i grunt odpadają Zwykle niższy uzysk i trudniejsza ekonomia Raczej jako rozwiązanie niszowe, nie pierwszy wybór

Na dachach płaskich często stosuje się konstrukcję balastową, czyli taką, która jest dociążana bez głębokiej ingerencji w pokrycie. To praktyczne rozwiązanie, ale zwiększa masę na stropie i wymaga sensownego projektu. Dobrze dobrane miejsce montażu potrafi poprawić uzysk bardziej niż droższy panel, a to prowadzi wprost do pytania o koszt całej inwestycji.

Ile kosztuje fotowoltaika i co naprawdę kształtuje cenę

W 2026 roku standardowa instalacja dachowa 5 kWp z montażem zwykle mieści się w widełkach około 20-28 tys. zł brutto, a system 10 kWp najczęściej w okolicach 35-50 tys. zł. Różnice wynikają nie tylko z mocy, ale też z jakości falownika, rodzaju konstrukcji, długości okablowania, stopnia skomplikowania dachu i dodatkowych zabezpieczeń.

Składnik budżetu Co zwykle podnosi cenę Co warto sprawdzić w ofercie
Moduły Wyższa sprawność, lepsza gwarancja, markowe wykonanie Moc pojedynczego panelu, gwarancja produktu i mocy
Falownik Model hybrydowy, lepsza elektronika, dłuższa gwarancja MPPT, kompatybilność z magazynem energii, warunki serwisu
Konstrukcja i montaż Dach trudny, wysoka konstrukcja, konieczność dodatkowych rusztowań Zakres prac, rodzaj mocowań, zabezpieczenie pokrycia
Zabezpieczenia i projekt Dodatkowe ograniczniki przepięć, rozbudowana ochrona, bardziej złożona elektryka Dokładny opis zabezpieczeń i odbioru instalacji
Magazyn energii Znacząco zwiększa koszt inwestycji, ale poprawia autokonsumpcję Pojemność, liczba cykli, realna kompatybilność z instalacją

W praktyce magazyn energii dokłada do budżetu zwykle kilkanaście tysięcy złotych, ale potrafi poprawić opłacalność bardziej niż dokładanie kolejnych paneli, jeśli dom zużywa dużo prądu wieczorem. Sam koszt zakupu nie mówi jeszcze wszystkiego, bo w net-billingu liczy się to, ile energii uda się zatrzymać u siebie, a nie tylko ile wyprodukuje dach. Cena to dopiero połowa decyzji, druga połowa to formalności i montaż, bo one decydują, czy system ruszy bez opóźnień.

Jak wygląda montaż i formalności w Polsce

Jak podaje Gov.pl, instalacja fotowoltaiczna o mocy do 6,5 kW jest zwolniona z konieczności uzyskiwania zgód administracyjnych, a powyżej tego progu dochodzą wymogi przeciwpożarowe i uzgodnienie projektu z rzeczoznawcą do spraw zabezpieczeń ppoż. W typowym domu jednorodzinnym najczęściej wciąż mówimy o procedurze prostszej niż klasyczne pozwolenie na budowę, ale przy instalacjach wolnostojących albo nietypowych lokalizacjach trzeba sprawdzić sytuację dokładniej.

  1. Najpierw robię audyt zużycia energii, dachu i dostępnej powierzchni.
  2. Następnie powstaje projekt techniczny, czyli dobór mocy, układu modułów, falownika i zabezpieczeń.
  3. Kolejny krok to zgłoszenie do operatora sieci i ustalenie warunków przyłączenia mikroinstalacji.
  4. Po akceptacji ekipa wykonuje montaż, podłączenie i testy elektryczne.
  5. Na końcu operator wymienia lub konfiguruje licznik, a system przechodzi do pracy produkcyjnej.

Przy większych instalacjach warto od razu zadbać o dokumentację zdjęciową, schemat elektryczny i komplet protokołów odbioru. To drobiazgi, które później bardzo pomagają przy gwarancji, ubezpieczeniu i ewentualnej rozbudowie. Gdy formalności są jasne, łatwo skupić się na tym, co naprawdę psuje wyniki: błędach projektowych i eksploatacyjnych.

Najczęstsze błędy, które obniżają uzysk

To jest moment, w którym zwykle wychodzą różnice między dobrym projektem a przypadkowym zestawem paneli. W praktyce największe straty generują nie same moduły, tylko złe decyzje podjęte przed montażem.

Błąd Skutek Jak go ograniczam
Przewymiarowanie względem zużycia Za dużo energii trafia do sieci, a inwestycja zwraca się wolniej Dopasowuję moc do rachunków i profilu dziennego zużycia
Ignorowanie zacienienia Spadek produkcji w jednym łańcuchu paneli może obniżyć pracę całego stringu Sprawdzam cień o różnych porach roku, a optymalizatory stosuję tylko tam, gdzie mają sens
Oszczędzanie na falowniku Niższa sprawność, gorszy monitoring, słabsza elastyczność rozbudowy Wybieram model dopasowany do układu dachu i planów na przyszłość
Brak odpowiednich zabezpieczeń Większe ryzyko awarii po przepięciach i burzach Sprawdzam ochronę AC/DC, uziemienie i jakość rozdzielni
Montaż na dachu wymagającym remontu Konieczność demontażu lub napraw po kilku latach Najpierw oceniam stan pokrycia i nośność konstrukcji

Najczęściej widzę też jeden błąd czysto użytkowy: brak świadomego zarządzania zużyciem. Jeśli pralka, zmywarka, podgrzewanie wody czy ładowanie auta pracują głównie wieczorem, to dom oddaje tanią energię do sieci i kupuje ją z powrotem drożej. Dlatego w net-billingu nawet zwykły przesunięty start urządzeń potrafi poprawić wynik bardziej niż kosmetyczna zmiana sprzętu. Żeby system pracował przewidywalnie, warto jeszcze od początku zaplanować monitoring, przeglądy i ewentualną rozbudowę.

Co warto zaplanować od razu, żeby system był bezproblemowy przez lata

Jeśli miałbym zostawić jedną praktyczną radę, to byłaby ona prosta: nie kupuję samej liczby kilowatów, tylko cały system dopasowany do domu, nawyków zużycia i dachu. W dobrze zaprojektowanej fotowoltaice największą różnicę robi nie pojedynczy komponent, lecz spójny projekt.

  • Monitoring produkcji i zużycia - bez danych trudno ocenić, czy system działa tak, jak powinien.
  • Ubezpieczenie instalacji - przydaje się przy gradzie, przepięciach, pożarze albo uszkodzeniu mechanicznym.
  • Przegląd i kontrola po burzach - szczególnie gdy dach jest wysoki, a instalacja pracuje w trudnym otoczeniu.
  • Rezerwa miejsca pod rozbudowę - ważna, jeśli w planach jest magazyn energii, pompa ciepła albo ładowarka do auta.
  • Świadomość gwarancji - moduły zwykle pracują długo, ale falownik bywa pierwszym elementem, który wymaga wymiany.

Dobrze wykonana fotowoltaika nie musi być skomplikowana. Powinna być po prostu policzona, poprawnie zamontowana i dostosowana do realnego zużycia energii, a nie do obietnic z oferty. Jeśli ktoś zaplanuje ją rozsądnie od początku, zyska stabilny sposób obniżania kosztów energii na lata, bez ciągłego poprawiania błędów po drodze.

FAQ - Najczęstsze pytania

Moc dobieramy do rocznego zużycia energii. Przyjmuje się, że 1 kWp produkuje ok. 1000 kWh rocznie. Należy uwzględnić profil zużycia oraz planowane urządzenia, jak pompa ciepła czy auto elektryczne, aby uniknąć nieefektywnego przewymiarowania.
Tak, ale kluczem jest wysoka autokonsumpcja. W net-billingu najbardziej opłaca się zużywać prąd na bieżąco, co skraca czas zwrotu z inwestycji. Warto rozważyć magazyn energii, który pozwala zatrzymać wyprodukowane nadwyżki w gospodarstwie.
Zgodnie z przepisami każda instalacja fotowoltaiczna o mocy przekraczającej 6,5 kWp wymaga uzgodnienia projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych oraz zgłoszenia do organów Państwowej Straży Pożarnej.
Największe błędy to ignorowanie zacienienia, montaż na dachu wymagającym remontu oraz przewymiarowanie systemu. Częstym problemem jest też brak odpowiednich zabezpieczeń AC/DC oraz niewłaściwy dobór falownika do specyfiki dachu.

Oceń ten artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

instalacja pv fotowoltaika dla domu jak dobrać moc fotowoltaiki koszt instalacji fotowoltaicznej błędy przy montażu fotowoltaiki

Udostępnij artykuł

Autor Sebastian Górski
Sebastian Górski
Nazywam się Sebastian Górski i od ponad dziesięciu lat zajmuję się analizą rynku budownictwa. Moje doświadczenie obejmuje szeroki wachlarz tematów, od innowacji technologicznych po zrównoważony rozwój w branży budowlanej. Jako doświadczony twórca treści, moim celem jest uproszczenie skomplikowanych danych oraz dostarczanie obiektywnej analizy, która pomaga czytelnikom lepiej zrozumieć dynamiczne zmiany w tej dziedzinie. Specjalizuję się w badaniach dotyczących efektywności energetycznej budynków oraz nowoczesnych materiałów budowlanych, co pozwala mi na dostarczanie rzetelnych informacji na temat najnowszych trendów i rozwiązań. Zawsze stawiam na dokładność i aktualność moich publikacji, aby zapewnić, że czytelnicy otrzymują wiarygodne i użyteczne informacje, które mogą zastosować w swoich projektach budowlanych. Moja misja to wspieranie społeczności budowlanej poprzez dzielenie się wiedzą i inspirowanie do podejmowania świadomych decyzji.

Komentarze (0)
